张掖市黑河干流管理总站:
你站《关于上报<甘肃省张掖市黑河西总干渠上段改建工程(一期)初步设计报告>的请示》(张市黑干总字〔2024〕18号)收悉。该报告已通过市水务局项目办组织的技术审查。根据专家审查意见,经研究批复如下:
一、同意工程建设规模和内容
甘肃省张掖市黑河西总干渠上段改建工程主要建设内容为:
改建西总干渠上段26.388km;维修跨渠输水渡槽21座,排洪渡槽4座;拆除改建架子车桥兼渡槽15座;拆除改建跨渠车桥22座;改造节制分水闸7座;改建分水口4座;拆除改建倒虹吸2座,拆除改建渠道陡坡1座,维修梨园河渡槽1座;改建沟水入渠37处,新建安全防护工程56.61km,维修改建防汛管理道路26km;设立渠道里程界桩碑64座;设立2座项目简介碑;悬挂安全警示牌32块。
二、同意工程的主要设计方案
1.工程等级及设计标准
西总干渠上段控制灌溉面积为37万亩,根据《水利水电等级划分及洪水标准》(SL252-2017),确定西总干渠上段改建工程属Ⅲ等中型工程。依据《灌溉与排水工程设计标准》(GB50288-2018),桩号0+000~22+000段渠道设计流量34~25m³/s,加大流量40~30m³/s,永久建筑物级别为3级,次要建筑物级别为4级,临时建筑物为5级;桩号22+000~31+600段渠道设计流量16~13m³/s,加大流量19.5~15.5m³/s,永久建筑物级别为4级,次要建筑物级别为5级,临时建筑物为5级。依据《水利水电工程合理使用年限及耐久性设计规范》(SL654-2014),渠道的设计合理使用年限为50年,建筑物设计合理使用年限为50年。
依据《中国地震动参数区划图》(GB18306-2015),项目区设计地震动峰值加速度为0.20g,地震动反应谱特征周期0.40s,相应地震基本烈度为V度,总干渠和沿线各主要建筑物地震设防烈度为8度。
2.主要设计
(1)渠道工程设计
1)渠道断面、衬砌形式、抗冻胀及伸缩缝设计
渠道结构形式设计为现浇砼弧形坡脚梯形断面,渠底砼厚15cm,渠坡厚12cm,均采用C30/F200/W6聚丙烯抗裂纤维砼衬砌。
本次改建渠道及渠系建筑物进行抗冻胀设计,采用保温措施法,即采用聚苯乙烯保温板防冻保温。渠底渠坡渠基为非冻胀砂砾石段,渠道阳坡保温板厚度确定为7cm,阴坡和渠底保温板厚度确定为10cm,渠底渠坡渠基为冻胀性土段,渠道阳坡保温板厚度确定为8cm,阴坡和渠底保温板厚度确定为12cm。现浇渠道顺水流方向每4m设一道横向伸缩缝,缝型采用矩形,缝宽2cm,缝内为下部填充聚乙烯闭孔泡沫板,上部灌注环保型普通聚氨酯密封胶。
2)渠道设计
本次改建渠道渠线布置仍采用现状布局,在原渠线上改建衬砌,渠道设计纵坡不作大的调整,纵坡在1/586~1/3396之间。改建长度26.388km,设计流量为13~34m³/s,加大流量15.5~40m³/s。渠道断面形式采用弧形坡脚梯形断面,底宽1.8~2.54m,边坡系数1.25,渠深2.72~3.8m。采用C30/F200/W6 聚丙烯抗裂纤维砼现浇衬砌,底部砼厚15cm,渠坡及封顶砼厚12cm。具体设计成果详见黑河西总干渠上段改建工程弧形坡脚梯形断面主要设计指标表。
3)渠系建筑物及配套设施设计
该工程设计维修跨渠输水渡槽21座,排洪渡槽4座;拆除改建架子车桥兼渡槽15座;拆除改建跨渠车桥22座;改造节制分水闸7座;改建分水口4座;拆除改建倒虹吸2座,拆除改建渠道陡坡1座,维修梨园河渡槽1座;改建沟水入渠37处,新建安全防护工程56.61km,维修改建防汛管理道路26km;设立渠道里程界桩碑64座;设立2座项目简介碑;悬挂安全警示牌32块。设计渠系建筑物均采用砼现浇,强度等级C30/F200/W6。各建筑物详细结构设计指标请严格按照专家审查意见及初步设计报告中提供的设计指标执行。
(2)机电与金属结构设计
该工程金属结构主要为闸门、闸阀、止水橡皮及启闭机制作与安装。沿河节制闸现状为弧形闸门,本次设计更换闸门仍为弧形闸门,闸门尺寸和结构维持现状;毛家湾分水口为φ800闸阀控制,本次设计更换闸阀仍为φ800手电两用软底密封闸阀,其余节制闸闸门设计均采用平面滚轮钢闸门,分水闸闸门均采用平面滑块钢闸门,闸室启闭机均为手电两用螺杆式启闭机,钢闸门、闸槽及埋件、启闭机、止水均采用定型设计,多主梁式,梁系采用同一层的布置方式,面板均在上游面,侧止水选用“P”型像皮,底止水选用板型止水像皮。合计11座水闸,其中,更换闸门27扇,更换闸阀1套,闸门总重94.7T,闸槽埋件总28.5t,安装启闭机27台。所有闸门及启闭机结构的主材采用抗低温冷脆性能较好的Q345B钢材。为防止金属结构设备的锈蚀,延长金属结构件的使用寿命,确保设备的完整和安全,本工程对所有闸门及埋件本阶段考虑喷锌防腐后再加封闭层的防腐措施进行设计。
设计各节制分水闸和分水口处电源就近架设,合计共架设JKLGYJ-10KV-1×30/8×3高压输电线路5.9km,架设VLV22-1-3×70+1×35低压输电线路0.35km,安装S13-10/0.4-30电力变压器7台。
三、同意工程施工组织设计
甘肃省张掖市黑河西总干渠上段改建工程主体工程施工严格按照工程施工规范的要求,据本工程所处地理位置、交通运输条件及建筑物的布置条件和工程量等实际情况,统筹安排渠道衬砌、渠系建筑的施工。工程总工期为18个月。
四、工程投资
核定工程概算总投资12171.84万元,其中:工程部分投资11796.49万元(建筑工程9276.03万元,机电设备及安装工程投资详见自动化专项报告,金属结构设备及安装工程330.57万元,施工临时工程514.56万元,独立费用1113.59万元,基本预备费561.74万元),移民和环境部分投资375.35万元(移民征地补偿费用150.48万元,环境保护工程93.60万元,水土保持工程131.27万元)(工程概算详见附件)。动用基本预备费需报原审批单位批准。
五、效益指标
项目实施后,黑河西总干渠工程渠道水利用系数提高至0.910,年新增粮食生产能力1665万kg,新增产值1172.16万元。
接文后,据此开展施工图设计。施工图设计阶段要认真研究项目审查意见中提出的相关问题,根据相关规范,渠道沿线工程地质,设计流量,设计纵坡等计算成果,分析渠道冻胀破坏原因,进一步优化渠道及建筑物布置及结构设计方案,校核流量等设计参数,研究渠道防冲防淤技术措施,提高渠道及建筑物抗冲、防冻胀能力和渠系运行安全可靠程度;按照项目建设管理相关办法、设计指导意见和规范规程,严格落实项目“四制管理”,做好项目建设管理与建后管护工作。同时,要积极落实工程建设各项准备条件,多方筹措建设资金,以促工程早日开工建设。
附件:1.甘肃省张掖市黑河西总干渠上段改建工程(一期)初步设计报告概算投资审定表
2.甘肃省张掖市黑河西总干渠上段改建工程(一期) 初步设计报告专家审查意见
张掖市水务局
2024年8月13日
附件1
张掖市水务局项目前期与造价管理办公室关于印送甘肃省张掖市黑河西总干渠上段改建工程(一期)初步设计报告专家审查意见的函
张掖黑河干流管理总站:
你站上报的《甘肃省张掖市黑河西总干渠上段改建工程(一期)初步设计报告》(以下简称《初步设计报告》)收悉,经组织相关专业专家对《初步设计报告》进行了技术审查。会后按照国家相关技术规范要求,设计单位对专家提出意见进行了修改完善,并经专家复审通过。修改后的《初步设计报告》与项目可研报告所确定的建设内容基本一致,同意该初步设计成果。现将《初步设计报告》专家审查意见印送你单位,请根据程序上报张掖市水务局审批。
附件:甘肃省张掖市黑河西总干渠上段改建工程(一期)初步设计报告专家审查意见
张掖市水务局项目前与造价
管理办公室(代)
2024年8月9日
附件2
甘肃省张掖市黑河西总干渠上段改建工程(一期)初步设计报告审查意见
2024年7月28日,市水务局项目办组织召开会议,对张掖市黑河干流管理总站上报的《甘肃省张掖市黑河西总干渠上段改建工程(一期)初步设计报告》(以下简称《初步设计报告》)进行了审查。参加会议的有:市水务局相关领导,张掖市黑河西总干渠上段改建工程建设领导小组成员,市水务局规计科、市黑河干流管理总站、甘肃省张掖市甘兰水利水电建筑设计院等单位的负责人和特邀专家。会议听取了设计单位甘肃省张掖市甘兰水利水电建筑设计院的汇报,经认真分析讨论认为,《初步设计报告》确定的建设规模和主要建设内容符合项目区的实际情况,编制内容及深度基本达到了相关规定。但同时还存在一些问题,要求设计单位结合与会代表及专家意见对《初步设计报告》进行修改、补充和完善。
会后,设计单位根据审查会议精神并结合专家评审意见对《初步设计报告》进行了修改和补充,修改后的《初步设计报告》经专家再次审阅后,对修改后的《初步设计报告》提出如下审查意见。
一、项目概况
黑河西总干渠工程是国家计委、水利部1992年批准的《黑河干流(含梨园河)水利规划报告》和甘肃省人民政府1993年批复的《黑河干流(含梨园河)中游地区水利规划报告》中确定的“草、梨、西”联合水利骨干工程之一,主要是缓解甘、临、高三县(区)用水矛盾的重要引水灌溉工程,流经张掖市的甘州、临泽、高台三县区,全长85.68km,控制灌溉面积64.8万亩。渠道原设计引水 流量34m³/s,加大流量40m³/s。工程建成投入使用三十多年来,为保障张掖市的甘州、临泽、高台三县(区)农业灌溉发挥了巨大的经济效益和社会效益。西总干渠上段全长31.61km,2017年~至今,工程管理单位张掖市黑河干流管理总站积极争取中央、省级水利财政资金对病险严重的4.162km渠段和梨园河渡槽段进行了维修改造,但上段大部分渠段均存在严重的渠坡冻胀开裂、预制块鼓起滑落、现浇砼破损、渠底冲刷成坑、高填方渠道渗水、渠系建筑物老化失修等破损现象,输水效率低下,无法满足下游灌区高效节水需求和促进灌区粮食增长的要求,急需进行改建。
为此,受张掖市黑河干流管理总站委托,甘肃省张掖市甘兰水利水电建筑设计院组织专业技术力量,依据《甘肃省张掖市黑河西总干渠上段改建工程可行性研究报告》所确定的建设内容编制完成了《甘肃省张掖市黑河西总干渠上段改建土程(一期)初步设计报告》。
《初步设计报告》提出对黑河西总干渠上段26.338km, 各类渠系建筑物77座及管理设施等进行改建建设,与《甘肃省张掖市黑河西总干渠上段改建工程可行性研究报告》内的建设任务基本一致。
二、审查意见
(一)初步设计报告的编制深度及依据
《初步设计报告》的编制符合国家及省内有关初步设计报告编制办法规定,编制深度基本符合编制提纲要求,编制依据充分,设计文本内容基本完整,选择方案可行,设计规模合理,可以作为施工图设计的依据,原则同意该项目初步设计报告。
(二)工程地质及水文地质
《初步设计报告》提出,工程区分布于张掖盆地南部的冲洪积、洪积倾斜平原区,区内地势开阔,地形较平坦,由南东向北西倾斜,一般高程在1635~1425m之间,又属黑河左岸(西岸)I、Ⅱ、Ⅲ级阶地,区内第四系地层厚度巨大,单一而稳定,区内无断裂构造及褶皱,亦未发现第四系以来的褶曲断裂和继承性活动断裂。
《初步设计报告》提出,项目区区域构造相对稳定。经查《中国地震动参数区划图》(GB18306—2015),本工程区地震动峰值加速度为0.20g,对应基本地震烈度VⅢ度,地震动加速度反应谱特征周期为0.40s。
《初步设计报告》提出,地下水位埋深在工程区沿线一带约为150~100m左右,水位年变幅0.5~1m左右,含水层岩性为砂砾卵石或砂砾石,厚度>100m。对本工程不产生影响,渠系水主要来源于黑河,与本工程关系密切,经对干渠内的水取样进行水质化学分析试验表明,地表渠水对混凝土结构无硫酸盐腐蚀性,对钢筋混凝土结构中的钢筋无腐蚀性,对钢结构具弱腐蚀性。
《初步设计报告》提出,拟改建的渠段经过多年运行,大部分预制块隆起、变形,渠底冲刷破损严重;渠道沿线地下水位埋深较大,对渠基基本无影响,但两岸灌溉回归水的侧向渗漏,引起外水内渗,导致渠基含水率高,渠底或渠坡地基为粉质壤土的渠段,粉粘粒含量在80%左右,属强冻胀性土,冻胀级别属IV级;渠基为砂卵砾石或砂砾石的渠段,通过取样试验表明其粉、粘粒含量25.9~39.9%,依据《工程地质手册》表5-6-6季节性冻土与季节性融化层土的冻胀性分类,渠基地层冻胀类别属冻胀,冻胀等级属Ⅲ级。因此,冻胀破坏是本项目中普遍存在的工程地质问题,建议加强渠道的防冻胀处理措施。
《初步设计报告》提出,天然建筑材料:混凝土粗、细骨料可从附近的商业料场购买使用,储量和质量可满足设计需求;垫层料也从附近的商业料场购买,按设计级配要求筛分后质量可满足设计需求,储量丰富;块石料可从距离本工程最近的芦芽泉建筑用石料场购买使用,储量和质量均可满足设计要求;施工用水可从工程临近的灌溉机井拉运,平均运距5km,水质良好,可以使用。
审查基本同意对工程地形地貌、地质构造与地震及各渠道工程地质条件、天然建筑材料及水文地质条件的论述与评价。
(三)水资源情况及设计流量复核
《初步设计报告》提出,西总干渠控制灌溉面积为47.8万亩,其中上段37.0万亩,下段10.8万亩。设计多年平均引水量为2.5亿m³,现状西总干渠渠首2013~2022年西总干渠渠首多年平均引水量为28202万m³。
《初步设计报告》提出,西总干渠现状渠道水利用系数为0.722,经复核,本次西总干渠上段设计引水流量仍维持原设计成果,桩号0+000~22+000段渠道设计流量34~25m³/s,加大流量40~30m³/s;桩号22+000~31+600段渠道设计流量16~13m³/s,加大流量19.5~15.5m³/s。
审查基本同意水资源情况及设计流量复核成果。
(四)工程设计
1.工程等别及标准
《初步设计报告》提出,西总干渠上段工程,控制灌溉面积37万亩,根据《水利水电等级划分及洪水标准》(SL252-2017),确定西总干渠上段改建工程属Ⅲ等中型工程。依据《灌溉与排水工程设计标准》(GB50288-2018),0+000~22+000段渠道设计流量34~25m³/s,加大流量40~30m³/s,永久建筑物级别为3级,次要建筑物级别为4级,临时建筑物为5级;22+000~31+600段渠道设计流量16~13m³/s,加大流量19.5~15.5m³/s,永久建筑物级别 为4级,次要建筑物级别为5级,临时建筑物为5级。依据《水利水电工程合理使用年限及耐久性设计规范》(SL654-2014),渠道的设计合理使用年限为50年,建筑物设计合理使用年限为50年。
依据《中国地震动参数区划图》(GB18306-2015),项目区设计地震动峰值加速度为0.20g,地震动反应谱特征周期0.40s,相应地震基本烈度为VII度,总干渠和沿线各主要建筑物地震设防烈度为8度。
审查基本同意报告所确定的工程等别及标准。
2.工程建设目标
《初步设计报告》提出,工程建成后黑河西总干渠工程渠道水利用系数提高至0.910。
审查基本同意工程建设目标。
3.工程规模和建设内容
《初步设计报告》提出,西总干渠上段改建工程建设规模按控制灌溉面积37万亩设计,建设任务为改建西总干渠上段26.338km,各类渠系建筑物77 座及管理设施配套工程。具体建设内容为:改建西总干渠上段26.388km;维修跨渠输水渡槽21座,排洪渡槽4座;拆除改建架子车桥兼渡槽15座;拆除改建跨渠车桥22座;改造节制分水闸7座;改建分水口4座;拆除改建倒虹吸2座,拆除改建渠道陡坡1座,维修梨园河渡槽1座;改建沟水入渠37处,新建安全防护工程56.61km,维修改建防汛管理道路26km;设立渠道里程界桩碑64座;设立2座项目简介碑;悬挂安全警示牌32块。
审查基本同意工程确定规模和建设内容。
4.工程总体布局
《初步设计报告》提出,本次改建工程主要对现状渠道、现状建筑物在原位置上进行改建,无新增建筑物。
《初步设计报告》提出,根据渠道工程实际,采用原渠道全部拆除改建方案。
审查基本同意工程总体布局及改建方案。
5.渠道工程设计
(1)设计流量确定
《初步设计报告》提出,渠道仍按原设计流量设计,桩号0+000~22+000段渠道设计流量34~25m³/s,加大流量40~30m³/s,桩号22+000~31+600段渠道设计流量16~13m³/s,加大流量19.5~15.5m³/s。
(2)断面形式及衬砌方案
《初步设计报告》提出,渠道结构形式选择现浇砼弧形坡脚梯形断面,渠底砼厚15cm,渠坡厚12cm,均采用C30/F200/W6抗冲耐磨现浇砼衬砌。
《初步设计报告》提出,渠道顺水流方向每4m设一道横向伸缩缝,纵向伸缩缝位于渠底与渠坡相交处缝型采用矩形,缝宽2.0cm,缝内为下部填充聚乙烯闭孔泡沫板,上部灌注环保型聚氨酯密封胶。渠道超高按规范取值或计算确定。渠道左岸岸顶宽度为1.5m,右岸岸顶维持现状道路路宽,最小宽度为4m。
《初步设计报告》提出,本次改建渠道及渠系建筑物进行抗冻胀设计,采用保温措施法,即采用聚苯乙烯保温板防冻保温。渠底渠坡渠基为非冻胀砂砾石段,渠道阳坡保温板厚度确定为7cm,阴坡和渠底保温板厚度确定为10cm,渠底渠坡渠基为冻胀性土段,渠道阳坡保温板厚度确定为8cm,阴坡和渠底保温板厚度确定为12cm。
(3)渠道设计成果
《初步设计报告》提出,本次改建渠线布置仍采用现状布局,在原渠线上改建衬砌,渠道设计纵坡不作大的调整,纵坡在1/586~1/3396之间。本次改建的渠道横断面设计指标如下:

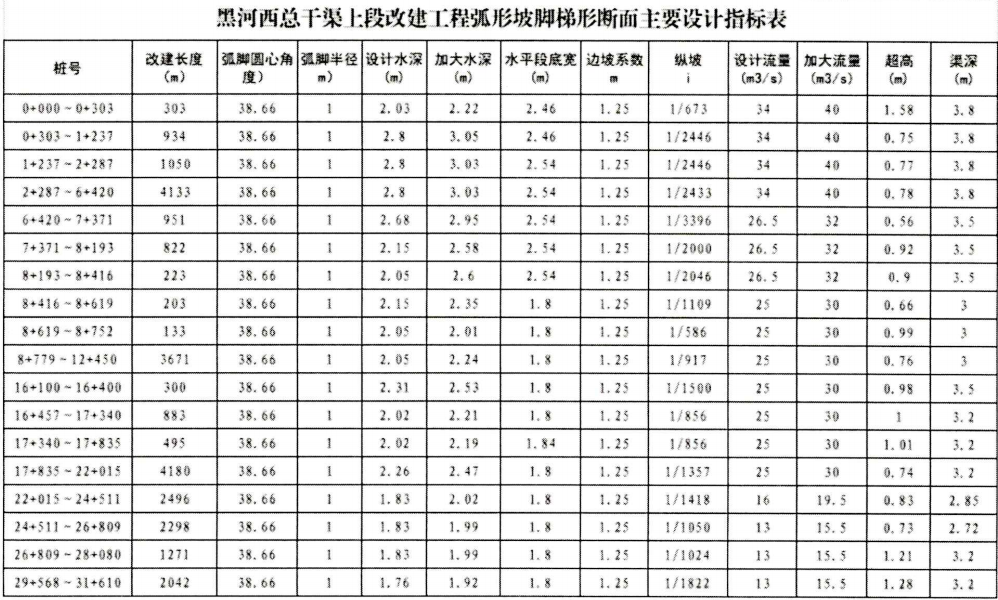

改建长度26.388km,设计流量为13~34m³/s,加大流量15.5~40m³/s。渠道断面形式采用弧形坡脚梯形断面,底宽1.8~2.54m,边坡系数1.25,渠深2.72~3.8m。采用C30/F200/W6抗冲耐磨砼现浇衬砌,底部砼厚15cm,渠坡及封顶砼厚12cm。具体设计成果详见黑河西总干渠上段改建工程弧形坡脚梯形断面主要设计指标表。
(4)渠系建筑物及配套设施设计
1)分水口设计
本次在原分水口位置处进行改建,其中毛家湾分水口(2+287)只对该闸上部结构闸房拆除改建,建筑面积10m²,为砖砼结构闸房;其他分水口为拆除原闸室及闸房改建,分水口闸孔数量和尺寸均维持现状。其中甘浚分水口和小泉分水口闸孔为单孔,净宽1m,净高1.2m,闸前为半喇叭口进水,闸前上游侧渠坡为5.98m长的扭面渐变段,由1:1.25的斜坡渠坡渐变到直墙闸墩,闸前下游为重力式挡土墙渠坡,控制闸室布置在渠道右岸道路右路肩旁,进水口至闸室段为矩形箱涵暗渠穿道路,箱涵暗渠净宽1m,净高1.2m,渠底、渠顶及边墙厚度均为0.3m,暗渠采用C30/F200/W6钢筋砼现浇,暗渠顶以上用砂砾石夯填至道路路顶。闸室闸墩高4.25m,闸墩宽0.3m,闸底板厚0.3m,闸底板下铺设0.5m厚的砂砾石垫层,闸墩和闸底采用C30/F200/W6抗冲耐磨砼现浇,临时开挖坡比为1:0.5,闸墩外侧用砂砾石夯填,闸室上部闸房为砖砼结构闸房,高3.2m,宽2m,长4m,边墙为0.24m的砖砌体,门为防盗门,窗户为防盗断桥窗户,启闭机为手电两用螺杆式启闭机,并安装自动化远程控制设施,实现远程自动化控制操作,并在闸前闸后安装视频监控设施。
2)节制分水闸设计
沿河节制分水闸(6+420)和梨园河节制泄水闸(28+596)闸室砼完好,闸房为砖砼结构,经多年使用,墙面破损,闸门锈蚀严重,本次只对上述两座水闸闸房维修改建,闸房建筑面积50m²,为砖砼结构。迎新节制分水闸(8+416)和新浚节制分水闸(22+006)拆除改建闸室及上部结构,闸墩及底板均为C30/F200/W6砼现浇,闸室上部结构闸房为砖混结构。
沿河节制分水闸(6+420)、迎新节制分水闸(8+416)、甘浚节制泄水闸(16+398)、新浚节制分水闸(22+006)、沙河节制分水闸(24+511)、梨园河节制泄水闸(28+596)和梨西节制分水闸(31+600)7座水闸全部更换闸门及启闭机。
3)大车桥设计
本次设计对22座大车桥全部拆除新建。设计标准为:桥涵设计荷载公路-Ⅱ级;桥头引道设计标准三级公路;桥涵设计基准期100年;结构设计安全等级一级;环境类别Ⅱ类;桥面宽度5.5m(净5+2×0.25m);设计使用年限主体结构100年、可更换部件15年;抗震烈度8度。
车桥为梁板式结构,车桥跨度根据所在渠道口段确定。基础为浆砌石重力式挡土墙,底宽2.32m,高2.2m,内侧竖直,外侧坡比1:0.4,基础放大脚宽0.3m,高0.4m,顶宽1m,墩帽为C30/F200/W6钢筋砼现浇L型结构,高1.55m,底宽1m,顶宽0.48m。设3道主梁,间距1.6m,主梁截面为0.45m*1.1m;4道次梁,间距2m,次梁截面为0.25m*0.3m,板厚0.2m,梁板均采用C30/F200/W6钢筋砼浇筑,桥台高0.25m,宽0.25m桥底为干渠渠道断面。
4)跨渠输水渡槽设计
跨渠灌溉渡槽共有21座,均为薄壁砼预制矩形渡槽,其中0+416处和1+448处2座渡槽破损严重,槽身开裂漏水,设计对该2座渡槽拆除,并在原位置架设Dn800热涂塑复合压力钢管渡槽,钢管长度16.25m,壁厚10mm,涂层厚度内涂层,环氧树脂EP>0.4mm,外涂层,聚乙烯PE>1.0mm,各项指标满足《给水涂塑复合钢管规范》CJ/T120-2016要求。钢管接口处防腐要求与管段防腐要求一致,包括内外防腐材料的材质、厚度。渡槽两端镇墩为C30/F200/W6砼现浇,宽1.8m,高1m,长1.5m,渡槽两端修建8m长的矩形渠道连接段与现状渡槽连接,矩形连接段渠道为C30/F200/W6 砼现浇整体式渠道,宽1m,深0.6m,边墙厚0.3m,渠底厚0.2m,渠底下砌筑0.3m厚的C20细粒砼砌石基础,宽2.2m,渡槽右侧穿公路段长8m,设计为矩形连接段渠道上盖C30/F200/W6钢筋砼预制盖板,厚度0.2m;在左侧预留4m宽的田间道车桥,长4m,也直接在矩形连接段渠道上盖C30/F200/W6钢筋砼预制盖板,厚度0.2m。
其余19座设计对伸缩缝止水进行维修,对进出口渐变段进行维修。用沥青锯末填缝、环保型聚氨酯密封胶密封。
5)架子车桥兼渡槽设计
设计对15座架子车桥兼渡槽进行维修改建,其中3#架子车桥(8+804)、5#架子车桥(9+558)和6#架子车桥(9+791)设计拆除改建为交通桥,其中8+804处车桥宽度为5.5m,9+558和9+791处车桥为3.5m,基础为C30细粒砼砌石重力式挡土墙,底宽2.32m,高2.2m,内侧竖直,外侧坡比1:0.4,基础放大脚宽0.3m,高0.4m,顶宽1m,墩帽为C30/F200/W6钢筋砼现浇,高1.55m,顶宽1m。设2道主梁,主梁截面为0.45m*0.4m,板厚0.2m,梁板均为C30/F200/W6钢筋砼浇筑,在C30砼现浇箱涵和C30细粒砼砌石桥墩砼内添加抗冲耐磨混凝土外加剂。
24#架子车桥兼渡槽(28+166)和25#架子车桥兼渡槽(29+885)设计在渡槽出口新建穿公路箱涵桥,均为C30/F200/W6钢筋砼现浇,在C30钢筋砼现浇箱涵砼内添加抗冲耐磨混凝土外加剂。
其余9座架子车桥兼渡槽设计在原架子车桥兼渡槽旁边架设钢管渡槽,将车桥与渡槽功能进行分离,钢管渡槽管径0.8m,壁厚10mm,钢管渡槽两端修建C30/F200/W6砼支墩,宽1.8m,高1.2m,两端支墩外侧修建穿路矩形渠道,左右岸矩形渠道长度均为8m,矩形盖板渠道边墙和底板均为C30/F200/W6砼现浇,深0.8m,宽1m,边墙厚度0.3m,底板厚度0.2m,盖板为0.2m厚的C30/F200/W6钢筋砼预制盖板,底板下砌筑30cmC30细粒砼砌石基础,基础宽2.2m,临时开挖坡比1:1,采用砂砾石夯填。
6)排洪渡槽维修设计
本次设计对2#排洪渡槽(桩号10+728)、3#排洪渡槽(桩号11+632)、8#排洪渡槽(桩号18+129)和9#排洪渡槽(桩号18+346)4座排洪渡槽上下游渐变扩散段进行维修,主要措施为对渐变段防洪堤进行维修,堤身破损的重新用砂砾石进行夯填堤身,然后采用砼现浇对护坡进行防护,长度及堤身高度维持现状不变,砼护坡为C30/F200/W6砼现浇,护坡厚度20cm,上游坡比1:2,下游坡比1:1.5,基础埋深2m,基础底部设砼蹬脚,宽0.5m,高0.5m,基础临时开挖坡比1:0.5。
7)倒虹吸设计
主要对桩号28+317、28+329处穿干渠倒虹吸在原位置拆除改建,设计流量维持现状,为1.5m³/s,本次设计为Dn1200,壁厚12mm的钢管倒虹吸。
8)梨园河渡槽维修
本次设计对位于桩号28+668~29+568处的梨园河渡槽渡槽进行维修改建,主要是对伸缩缝进行维修,共76条伸缩缝,采用紫铜止水带进行维修。
9)沟水入渠设计
本次设计对37处沟水入渠全部拆除改建,断面为矩形断面,宽度1m,深度0.5m,渠壁为C30/F200/W6砼重力式结构,顶宽0.2m,深0.5m,外侧坡比1:0.25,渠底厚度均为0.2m厚的C30/F200/W6砼浇筑,底部设0.5m厚的砂砾石垫层,临时开挖边坡1:0.3,设渐变段,与原排水沟衔接,具体尺寸依据所在渠道及沟的尺寸根据现状调整。
10)陡坡改建设计
本次对8+752处陡坡拆除改建,陡坡坡比1:2.4,陡坡底板为0.4m厚的C30钢筋砼现浇,底部铺设0.4m厚的砂砾石垫层,首端水平段长1.6m,设齿墙,齿墙底宽0.3m,高0.8m,陡坡底部水平段长2.58m,高0.8m,消力池段长16.4m,宽2.5m,两侧渠坡坡比1:1.25,为C30砼现浇,厚度0.2~0.5m渐变,深3.8m,消力池底部中间设2个消力墩,高0.9m,顶宽0.5m,坡比1:1,宽0.6m,左右布置,间距0.7m,消力池末端设消力坎,顶宽4.75m,高0.9m,顶宽0.5m,坡比1:1,宽0.6m;消力池末端设9.1m长的渐变段,渐变段底部为50cm厚C30细粒砼砌石,底部铺设0.4m厚的砂砾石垫层。
11)生命防护工程设计
因西总干渠右岸道路主要为防汛管理道路兼农村乡村道路,因此本次在渠道改建中同步实施生命防护工程,即在渠道两侧划定管理范围,并安装防护围栏。其中渠边左侧安装成品框架式防护围栏30.61km。渠道右侧道路防护栏26km,采用主双波波形护栏板。
12)防汛管理道路工程
设计对26km防汛管理道路进行维修改建,设计路面宽度5m。
13)其他附属工程
设计在沿西总干渠上段渠边设立渠道里程界桩碑64座,为C25砼预制界碑,形状为长方体,高1m,宽0.5m,厚0.3m;在渠首及渠道中段设立项目简介碑2座;在左岸围栏上设计悬挂安全警示牌32块。
6.机电与金属结构设计
《初步设计报告》提出,本项目金属结构主要为闸门、闸阀、止水橡皮及启闭机制作与安装。因渠道水闸规模较小,故只设工作闸,沿河节制闸现状为弧形闸门,本次更换闸门仍为弧形闸门,闸门尺寸和结构维持现状;毛家湾分水口为φ800闸阀控制,本次更换闸阀仍为φ800手电两用软底密封闸阀,其余节制闸闸门均采用 平面滚轮钢闸门,分水闸闸门均采用平面滑块钢闸门,闸室启闭机均为手电两用螺杆式启闭机,钢闸门、闸槽及埋件、启闭机、止水均采用定型设计,工作闸孔口尺寸及水头较小,选用平板钢闸门,多主梁式,梁系采用同一层的布置方式,面板均在上游面,侧止水选用“P”型像皮,底止水选用板型止水像皮。合计11座水闸,其中,更换闸门27扇,更换闸阀1套,闸门总重94.7T,闸槽埋件总28.5t,安装启闭机27台。
《初步设计报告》提出,本工程地处寒冷地区,冬季气温很低,为保证工程安全,所有闸门及启闭机结构的主材采用抗低温冷脆性能较好的Q345B钢材。为防止金属结构设备的锈蚀,延长金属结构件的使用寿命,确保设备的完整和安全,本工程对所有闸门及埋件本阶段考虑喷锌防腐后再加封闭层的防腐措施进行设计。
《初步设计报告》提出,根据本工程实际情况,各节制分水闸和分水口处电源就近架设,合计共架设JKLGYJ-10KV-1×30/8×3高压输电线路5.9km,架设VLV22-1-3×70+1×35低压输电线路0.35km,安装S13-10/0.4-30电力变压器7台。
审查基本同意机电与金属结构设计方案。下阶段应根据渠系建筑物优化设计成果,进一步细化机电设备及金属结构设计,确保设计合理可行,运行管理方便。
(五)建设管理及施工组织设计
《初步设计报告》提出,由“张掖市黑河干流管理总站”作为整个项目的项目法人,负责工程建设管理工作及配套资金筹集,严格遵照国务院《建设工程质量管理条例》要求,认真贯彻执行国家制定的水利水电建设法规、规范,严格执行项目法人责任制、招标投标制、建设监理制、合同管理制、竣工验收制及质量终身负责制,搞好项目建设管理工作。
《初步设计报告》提出,工程区内对外交通较为便利;工程施工用电采用75%电网供电,25%柴油发电机供电;施工用水从附近灌溉井拉运至施工现场,水质达标,可以利用,运距5km;混凝土粗、细骨料可从附近的商业料场购买使用,储量和质量可满足设计需求,距项目区平均运距15km;垫层料和砂砾石夯填料也从附近的商业料场购买,按设计级配要求筛分后质量可满足设计需求,储量丰富,距项目区平均运距15km;块石料可从距离本工程最近的芦芽泉建筑用石料场购买使用,储量和质量均可满足设计要求,距项目区平均运距23km。
《初步设计报告》提出,工程计划建设总工期18个月。
《初步设计报告》提出,该项目共划分为4个标段,3个施工标段和1个监理标段,均采用公开招标。
审查基本同意建设管理及施工组织设计方案。
(六)渠道运行管理及劳动安全与卫生
《初步设计报告》提出,项目建设完成后,仍交付原工程管理单位张掖市黑河干流管理总站管理使用。项目实施后,工程的运行环境和运行条件会有明显改善,工程管理单位应制定更科学合理的调度方案,进一步完善运行管理制度,规范闸门操作规程,严格按渠道设计要求进行控制运用,并认真做好工程在运行期的监测和非运行期的工程观测工作,发现问题及时处理,最大限度地避免因工程事故的发生而影响灌溉,避免水资源浪费,更好地发挥工程的社会、经济、生态效益。
《初步设计报告》提出,本工程在总体布置、防洪、防金属结构设备缺陷、防特种设备缺陷、防火、防爆、防电伤害、防坠落伤害、防机械伤害、防噪声、防振动、防尘、防毒、采光照明等方面采取工程技术和管理措施后,该工程的建设及生产过程中的危险和有害因素可得到有效控制,具备安全生产的基本条件。
审查基本同意工程运行管理及劳动安全与卫生评价方案。
(七)工程建设征地
《初步设计报告》提出,该项目建设用地实物指标涉及张掖市甘州区甘浚镇。本工程共占地741.46亩,按土地类型分,本工程占地分别为水域及水利设施用地、耕地和其他土地。按土地占压时间分为永久占地和临时占地,永久占地597.06亩,临时占地144.4亩。工程占地内无电力、通讯和供水等专项设施,不涉及文物古迹,没有压覆矿产资源。根据占压影响实物指标,按拟定的补偿标准,确定本工程占压总投资150.48万元。
审查基本同意实物调查的依据、组织方式、内容、方法及补偿标准。
(八)水土保持设计
《初步设计报告》提出,本项目水土流失防治分区分为主体工程区、拌合料场、弃渣场区、临时施工道路区和施工生产生活区5个防治分区。水土流失防治责任范围49.43hm²,其中永久占地39.80hm²,临时用地9.63hm²。按地类分:水域及水利设施用地39.80hm²,耕地8.0hm²,其他土地1.63hm²。通过因地制宜的布设不同的水土保持措施,完成该项目水土流失治理防护工作。依据有关规范规定,该项目水土保持概算总投资131.27万元。
审查基本同意水土保持设计方案。具体应以批复的项目水土保持方案报告为准。
(九)环境保护设计
《初步设计报告》提出,工程建设对环境的不利影响主要集中在施工期,运行期对地表水与地下水产生一定的影响,可能会减少局部区域的地下水补给量。工程施工期对水、气、声环境的影响是暂时的,且影响很小。认为,工程建设是可行的,没有制约工程建设的环境。项目概算环境保护总投资为93.6万元。
审查基本同意环境保护设计方案。具体环境影响评价有关内容及投资以环境影响报告书及批复为准。
(十)节能设计
《初步设计报告》提出,本工程为Ⅲ等工程,从项目的建设至项目的管理运行都严格按照国家及相应行业的节能标准,做好每个环节的节能设计工作,积极采用新工艺、新方法。本工程本着合理利用能源、提高能源利用效率的原则,遵循节能设计规范,从设计理念、工程布置、设备选择、施工组织设计等方面已采用节能技术,选用了符合国家政策的节能机电设备和施工设备,合理安排了施工总进度。本工程技术成熟可靠、建设条件优越,符合国家、甘肃省及张掖市产业政策和节能政策及节能规划。
审查基本同意节能设计方案。
(十一)投资概算
《初步设计报告》根据《甘肃省水利水电工程设计概(估)算编制规定》(甘水规计发〔2013〕1号),采用张掖市2024年5-6月工程建设材料信息价价格水平计算,上报工程总投资为12172万元。

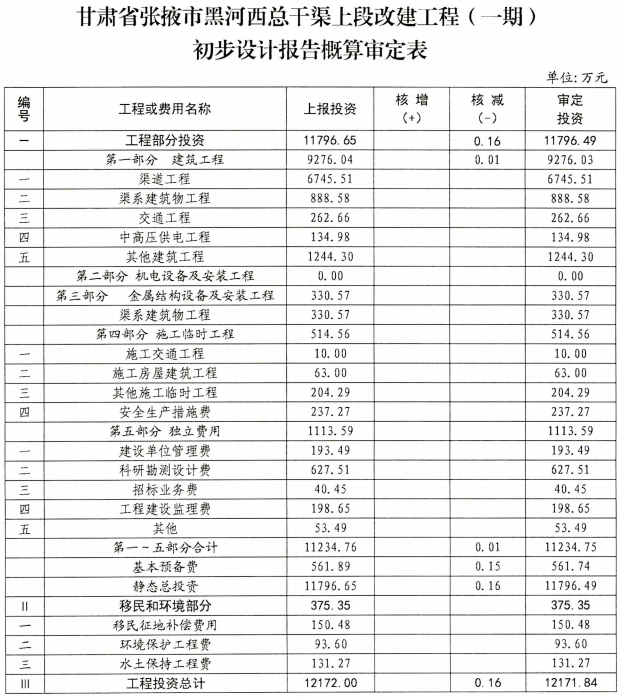

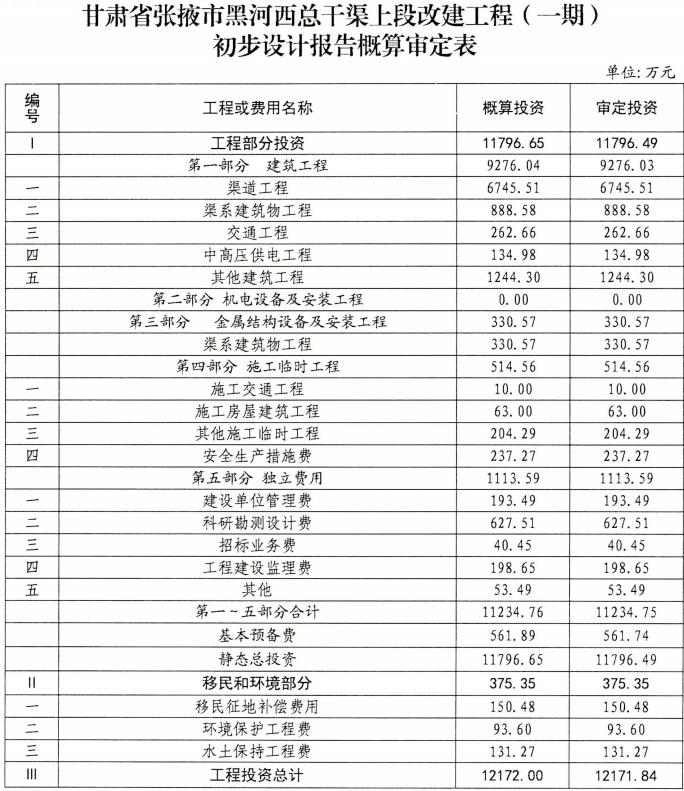

经审核调整后,审定工程总投资为12171.84万元,其中:工程部分投资11796.49万元(建筑工程9276.03万元,机电设备及安装工程投资详见自动化专项报告,金属结构设备及安装工程330.57万元,施工临时工程514.56万元,独立费用1113.59万元,基本预备费561.74万元),移民和环境部分投资375.35万元(移民征地补偿费用150.48万元,环境保护工程93.60万元,水土保持工程131.27万元)(详见附表)。
审查基本同意项目投资概算。
(十二)项目效益及国民经济评价
《初步设计报告》提出,西总干渠上段完工以后可改善西总干渠上段灌溉面积37万亩,可增加粮食生产能力1665万公斤,新增产值1172.16万元。从国民经济评价主要指标来看,经济内部收益率为6.64%,高于社会折现率6%;经济效益费用比(IS=6%)为1.04大于1;经济净现值(IS=6%)470.89万元,大于零;静态投资回收期为11.5年(从开工第一年算起)。以上指标均满足《水利建设项目经济评价规范》要求,说明本项目技术上可行,经济上合理,具有良好的社会、经济和生态效益,应尽快批复实施。
审查基本同意项目效益及国民经济评价结论。
三、结论
由甘肃省张掖市甘兰水利水电建筑设计院编制完成的《甘肃省张掖市黑河西总干渠上段改建工程(一期)初步设计报告》符合国家和省上有关初步设计报告编制办法的规定,编制依据充分,内容完整,选取规模适宜,分析论证思路清晰,技术方案可行,各项取费标准及各类材料单价取费合理,编制深度基本达到了规定的要求,并且具有较好的社会效益,原则同意通过评审。
附件:1.甘肃省张掖市黑河西总干渠上段改建工程(一期)初步设计报告概算审定表
2.甘肃省张掖市黑河西总干渠上段改建工程(一期)初步设计报告评审专家签字表

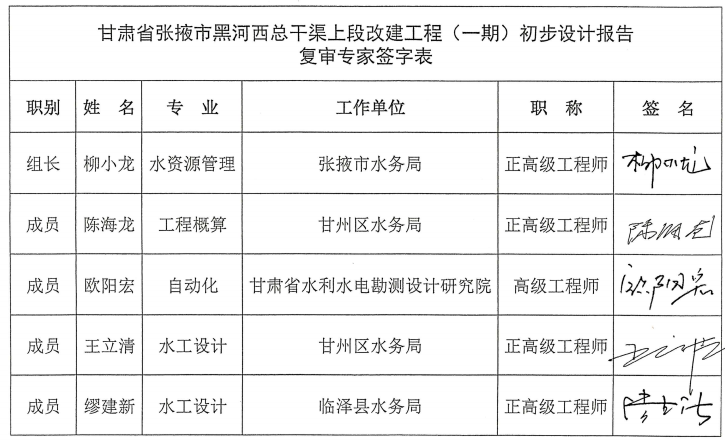

专家组长:
2024年8月9日
